OBRAS NA USINA HIDRELÉTRICA PARANAPANEMA AVANÇAM DE ACORDO COM O CALENDÁRIO PREVISTO

Postado à, 1439 dias atrás | 5 minutos de leitura

OBRAS NA USINA HIDRELÉTRICA PARANAPANEMA AVANÇAM DE ACORDO COM O CALENDÁRIO PREVISTO
Novo mirante permitirá visualização mais completa e aproximada da cascata

Intervenções na usina já atingiram 30% do seu cronograma total, entre ações de planejamento e execução

Melhorias na infraestrutura da Ponte Engenheiro Nelson Godoy Pereira começam no último trimestre deste ano


Piraju, 09 de julho de 2021 – No dia do aniversário da Estância Turística de Piraju a  Enel Green Power anuncia que as obras de ampliação da capacidade de vazão do vertedouro da Usina Hidrelétrica de Paranapanema, iniciadas em dezembro de 2020  em Piraju, seguem o calendário previsto e já atingiram 30% do seu cronograma total. entre ações de planejamento e execução.

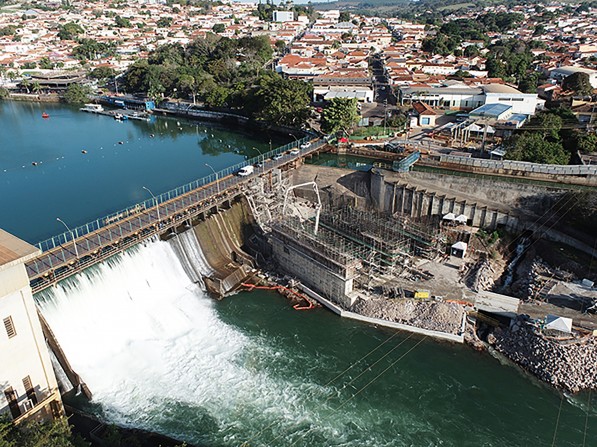

Até o momento, as intervenções se concentraram principalmente no vertedouro controlado, que é a estrutura principal do projeto, e a previsão é de que todas as atividades estejam concluídas até o primeiro trimestre de 2022. Com a construção de um vertedouro auxiliar, será ampliada a capacidade de escoamento da água que chega à usina.

Patrimônio da Enel Green Power desde 2016, a Usina Hidrelétrica de Paranapanema está recebendo intervenções que têm como objetivo ampliar ainda mais a segurança da barragem.
Importante ressaltar que realizada para atender a normas regulatórias, a intervenção não prevê a instalação de novas turbinas para aumento da capacidade de geração de energia elétrica. A Enel Green Power fará também intervenções na ponte Engenheiro Nelson Godoy Pereira, conforme Termo de Cooperação Técnica firmado com a Prefeitura de Piraju.

“Desde o início da concessão da usina de Paranapanema pela EGP, a empresa vem desenvolvendo um trabalho técnico minucioso de engenharia reversa para a avaliação de segurança das estruturas da usina, que foi construída na década de 20, bem como da ponte sobre a barragem, tendo como base os critérios atuais de engenharia".
 Os estudos técnicos realizados pela Enel até janeiro de 2020 balizam o trabalho que está sendo executado atualmente.
"É importante que os moradores de Piraju saibam que a barragem da usina e a ponte estão em excelentes condições estruturais e não oferecem riscos de segurança à população”, ressalta Fábio Destefani, diretor de Operação & Manutenção das usinas hidrelétricas da Enel Green Power no Brasil.



Modernização da ponte e construção de novo mirante

Como parte das intervenções realizadas pela Enel Green Power, a ponte Engenheiro Nelson Godoy Pereira vai passar por melhorias de infraestrutura, como a recuperação do pavimento e das juntas de dilatação, reforço da iluminação e do gradil, além da instalação de uma passarela para ampliar a acessibilidade de pedestres. A empresa também vai instalar um novo mirante na região, que substituirá o atual mirante para permitir aos visitantes do ponto de observação uma vista cênica completa e mais aproximada da cascata. O novo mirante terá mais áreas de transparência, facilitando a visibilidade de cadeirantes, e ganhará uma passarela de acesso.

As intervenções na ponte e a transferência do mirante acontecerão no último trimestre deste ano, paralelamente às obras do vertedouro. A Enel Green Power está trabalhando em um calendário de intervenções que causem o mínimo impacto possível no fluxo de pedestres e automóveis enquanto as obras na ponte estiverem em curso. Mantendo seu compromisso com a transparência, a empresa vai comunicar os detalhes sobre os trabalhos a serem executados na ponte antes do início das obras, mantendo as autoridades e toda a população informadas.
